पृथ्वी राजमार्गको पूर्वी खण्डमा ७७ दशमलव सात प्रतिशत प्रगति

पृथ्वी राजमार्गको पूर्वी खण्डमा ७७ दशमलव सात प्रतिशत प्रगति

अखबार दैनिक
बिहीबार , फागुन ८ २०८१
  • पृथ्वी राजमार्गको पूर्वी खण्डमा ७७ दशमलव सात प्रतिशत प्रगति

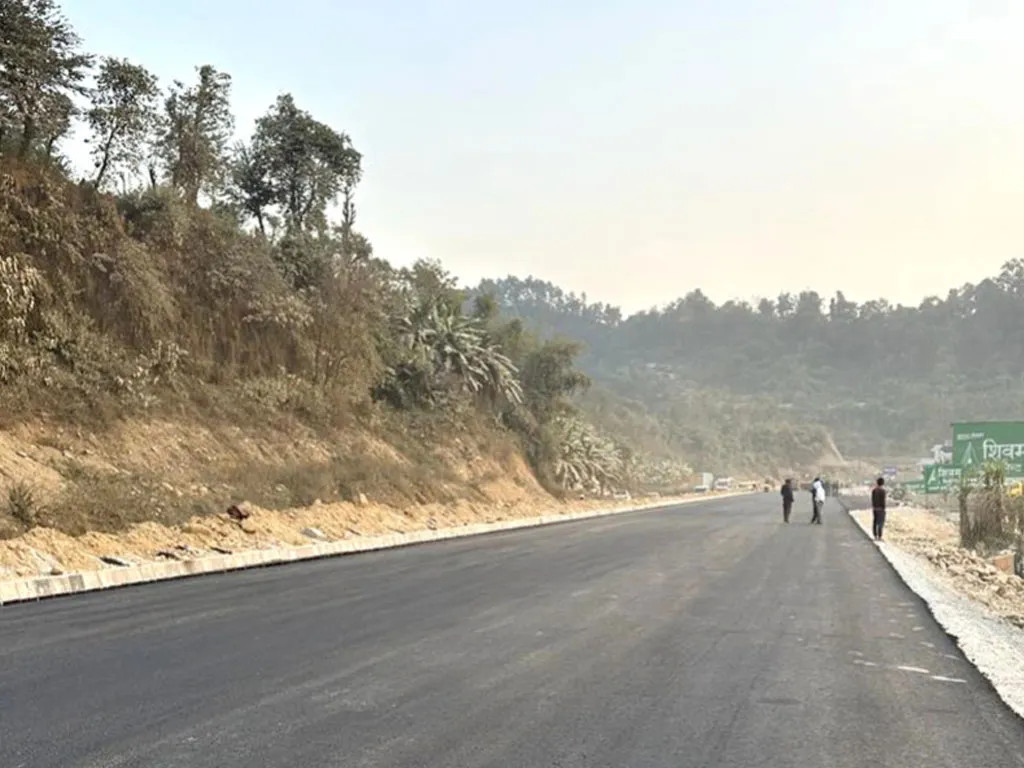

    मुग्लिन-पोखरा सडकअन्तर्गत पृथ्वी राजमार्गको पूर्वी खण्डमा सडक विस्तार कार्र्य ७७ दशमलव सात प्रतिशत भौतिक प्रगति भएको छ । पूर्वी खण्डमा पर्ने ४१ दशमलव ४५ किलोमिटर दूरी सडकमध्ये ७२ दशमलव एक किमी सडक कालोपत्र गरिएको हो । त्यसमा ३४ दशमलव पाँच चार लेन र तीन दशमलव एक दुई लेन सडक कालोपत्र गरिएको हो । आयोजनाका अनुसार ४४ किमी सडकमा दोस्रो (अन्तिम चरण) को कालोपत्र भएको छ । सोमा १५ दशमलव छ चारलेन र १२ दशमलव ७३ किलोमिटर दुई लेन रहेको आयोेजनाको पूर्वी खण्डका इन्जिनियर विष्णुप्रसाद पाण्डेले जानकारी दिनुभयो ।

    images

    पहिलो चरणमा छ सेन्टिमिटर मोटाइको सडक कालोपत्र गरिएको थियो । दोस्रो चरणमा चार सेमी गरी कुल १० सेन्टिमिटरको सडक कालोपत्र हुनेछ । जिल्लाको आँबुखैरेनी गाउँपालिकाको मार्कीचोकबाट ‘डबल लेयर’को कालोपत्र कार्य अघि बढाउनाका साथै कालोपत्र नगरिएका स्थानमा पनि काम सुरु गरिएको उहाँले बताउनुभयो ।

    “दुईतर्फी सडकमध्ये एकतर्फी कालोपत्र भई बाँकी रहेका अर्को सडक साइडमा पनि कालोपत्रको कार्य अघि बढाइएको छ”, उहाँले भन्नुभयो, “जिल्लाको सदरमुकाम दमौली खण्डमा अहिले सडक विस्तार कार्यले गति लिइरहेको छ ।” पृथ्वी राजमार्गको पूर्वी खण्डमा पर्ने आँबुखैरेनी–जामुने विसं २०७७ माघ १७ गते चाइना कन्स्ट्रक्सन कम्पनी कर्पोरेसनले रु छ अर्ब २१ करोड ३१ लाखमा ठेक्का सम्झौता गरेको थियो ।

    विसं २०८१ वैशाखसम्म काम सम्पन्न गर्नेगरी सम्झौता गरिएको थियो । हाल पुनः म्याद थप गरी निर्माण कार्यलाई निरन्तरता दिइएको छ । एसियाली विकास बैङ्क एडिबीको ऋण सहयोगमा चार लेनमा सडक विस्तार भइरहेको हो । रासस
